新春走访福山区城建基础设施PPP项目

时间:2019-03-16    点击量: 1178

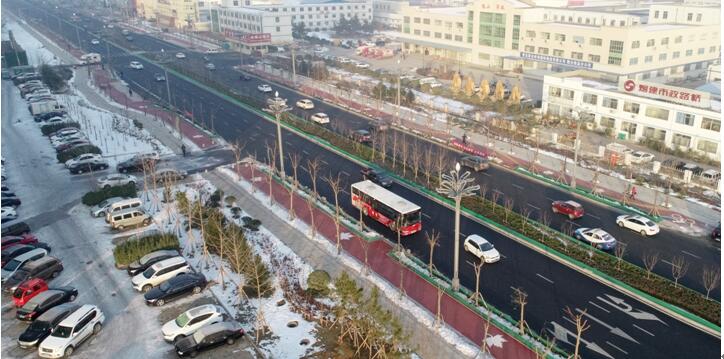

  2月20日,笔者再次来到由烟建市政路桥公司承建的市区两级重点工程——福山区城建基础设施PPP项目现场看到,工程不仅区域性解决了福山区内涝问题,同时提升了道路档次,尤其是永达街搭配路口节点游园打造,使道路在具备良好通行能力的基础上,新增加休闲、游乐、漫步等功能,为两侧住宅、商户等提供了优良、和谐、唯美的环境。

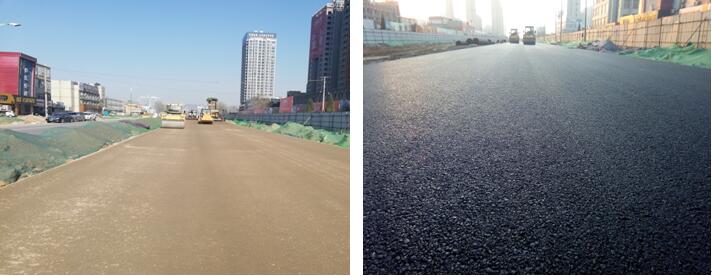

  福山区城建基础设施建设PPP项目位于福山老城区,包括大小15个单项工程,施工部分总造价3.89亿元。工程于2017年6月开工,2018年12月通过竣工验收!施工中,技术人员理管线、抗暴雨、保交通,抓安全、提质量、抢工期,最终圆满完成了施工任务。


  慎之又慎规避地下管线施工区域仅大单位就有移动、联通、电信、广电、供水、市自来水、燃气、热力、电力、排水10家,还有许多企业自引的供水、热力、电力等管线,纵横交错,极其复杂。为规避这些管线,技术人员在大部分路段只能放弃大型挖掘机作业,采用小型挖掘机甚至人工作业,确保管线安全。

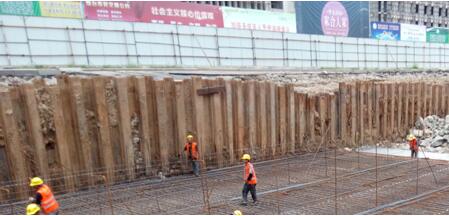

  “铜墙铁壁”防护边坡。永达街基坑南侧紧挨一条雨污混流的排水沟,福山区的雨污水皆在此汇流外排,该暗渠为石砌结构,沟壁松散强度差,且永达街土质大部为淤泥、流沙,含水量特别大,且地下水位高,基坑开挖3.5米就会有地下水渗出。基坑北侧还紧邻一条燃气管道和一条热力管道,为保障管线的正常运营,项目部采用钢板桩支护,有效防止边坡失稳。

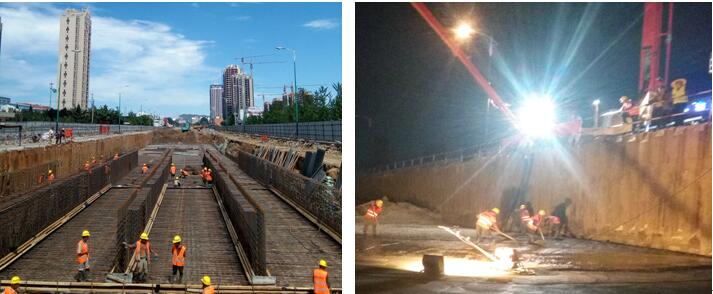

  体量大、工期紧、停工多。本工程体量大,仅永达街工程混凝土用量约8万方,钢筋用量约2万吨,但工程中标后因各种原因迟迟没有进场,2017年7月8日开工后正好赶上雨季,7月16日大雨、停工、排水,8月1日暴雨、停工、排水……此后因上合组织青岛峰会、环保督察等原因经常停工,2018年上半年几乎没展开大面积作业。项目部只能充分利用有限的施工时间,倒排工期,采用增加人力、夜间作业等方法,以确保完成节点目标。

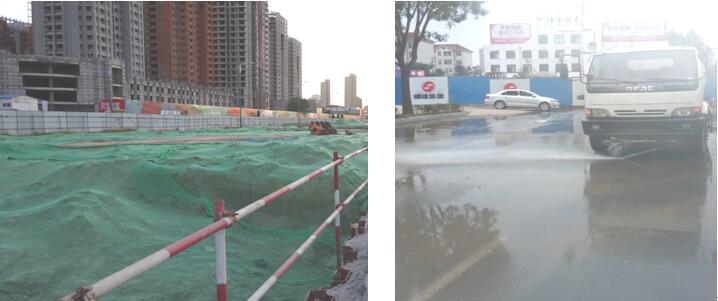

  环保督察影响极大。2017年来,中央环保督查一直保持高压态势,且不断“回头看”,问责机制变得更加全面、细致。这导致施工相关的砂、石子、路缘石等材料紧缺,砂砾、沥青、混凝土生产供应受到很大影响,甚至有钱都买不到,导致工程停工。2018年因环保督察累计停工约1个月,技术人员急得有劲使不上。项目部特别注重环境保护和扬尘治理,坚决贯彻“六个百分百”,裸土全覆盖,土方作业面采用环保除尘雾炮机进行水雾降尘,车辆进出工地全部水洗冲刷,车行道路洒水降尘,工程也由此获得了“山东省市政基础设施工程安全文明工地”“烟台市市政工程标准化示范工地”等称号。

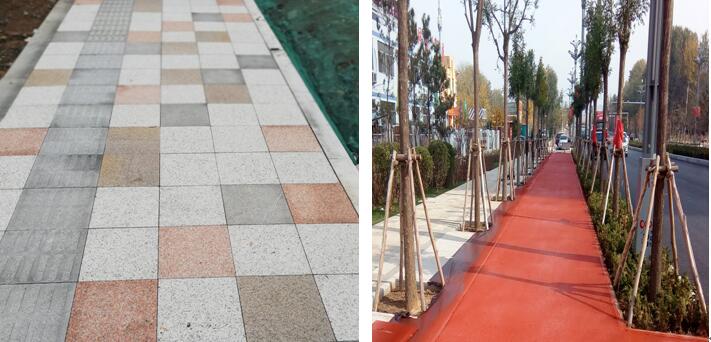

  质量管控精益求精。工程开工伊始,公司就高点定位,确立了永达街争创国家优质工程奖的目标,成为福山区的样板工程。为此,项目部在施工过程中精益求精,各分项工程验收批严格执行报验程序,隐蔽工程实行会签制度,保证工程质量处于可控状态。工程外观方面,每个井盖、每条路缘石、每块道板砖的铺装,每盏路灯、每个交通标牌的安装,每棵树的种植,都做到最好,力求完美。
